Fertigstellung der Stationsloung(en).
Möblierung der Komfortzimmer.
Räumlichkeiten der Strahlentherapie werden eingerichtet.

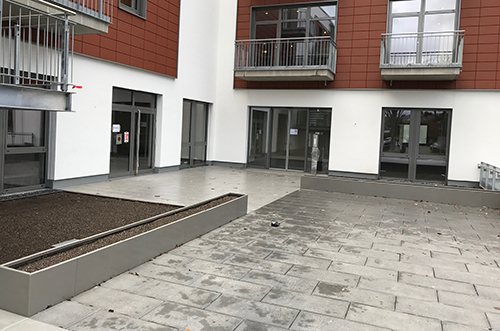

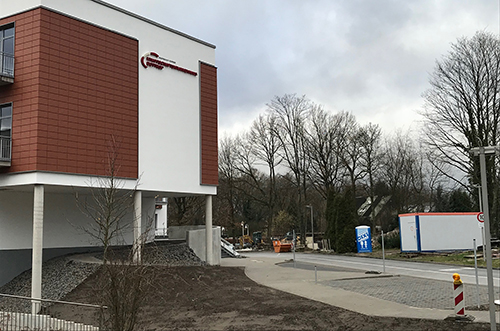

Pflasterarbeiten sind abgeschlossen.

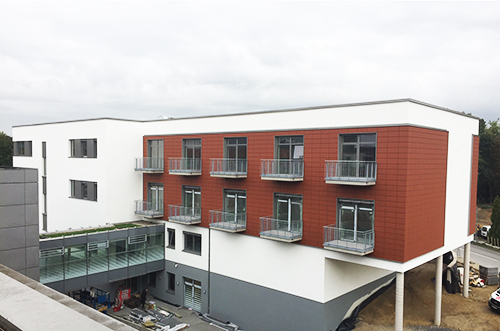

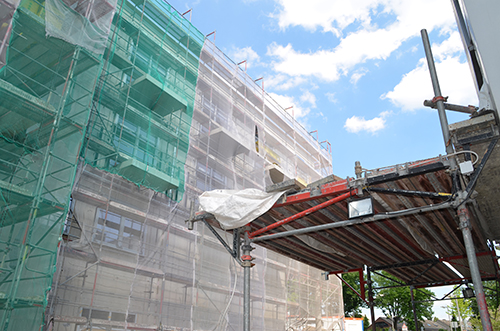

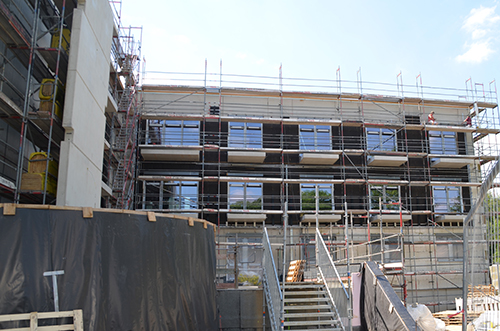

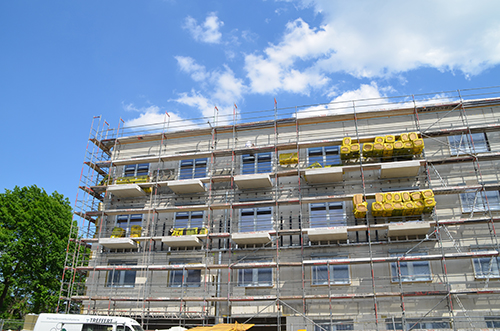

Arbeiten an der Fassade sind abgeschlossen.

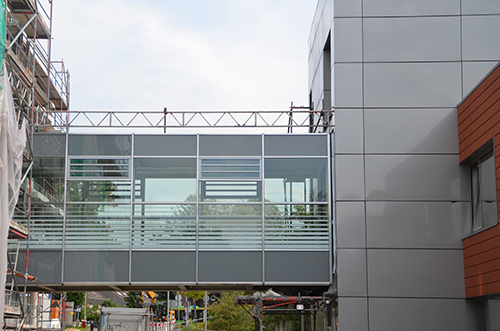

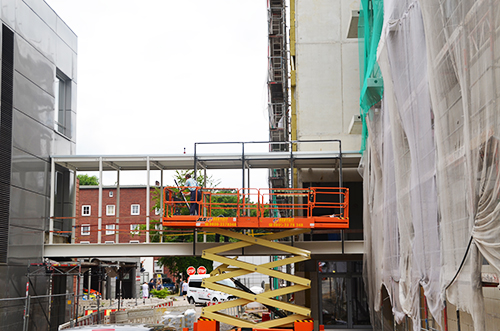

Fertigstellung Glasübergang (Verbindung zum Haupthaus).

Instalation der Fluchttreppenhäuser und Balkongeländer.

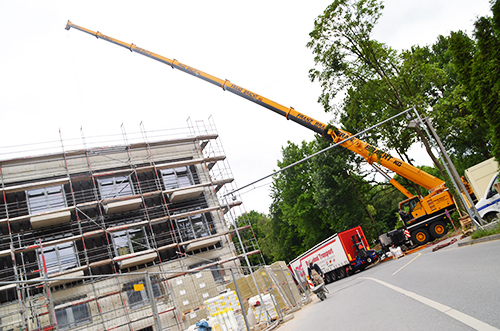

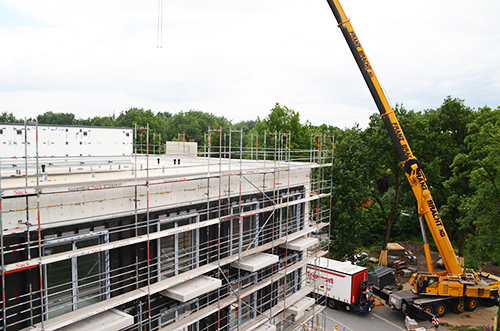

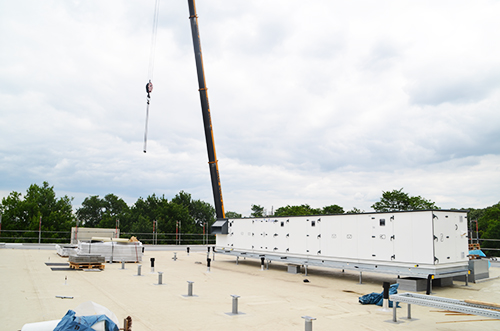

Installation der Gebäudetechnik auf dem Dach durch einen Schwerlastkran.

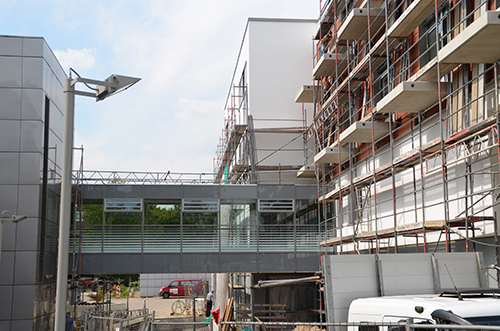

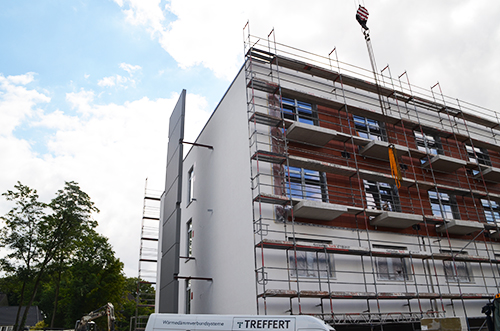

Übergang zwischen Haupthaus und Facharztzentrum: Fenstermontage.
Vorarbeiten für den Übergang zwischen Haupthaus und Facharztzentrum.
Einbau der Fenster.
Das Richtfest wurde gefeiert.

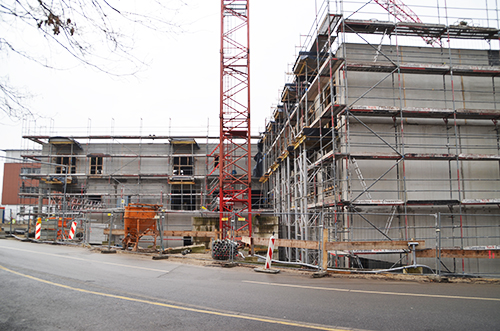

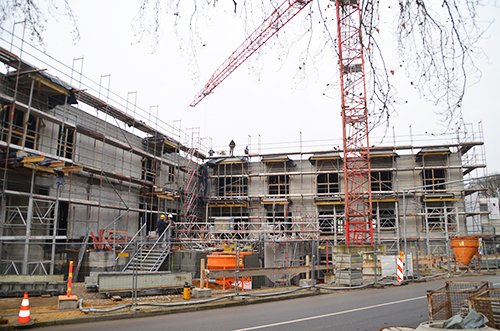

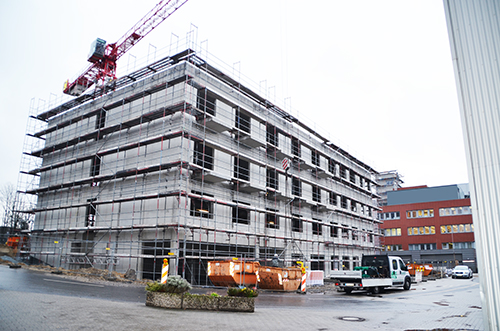

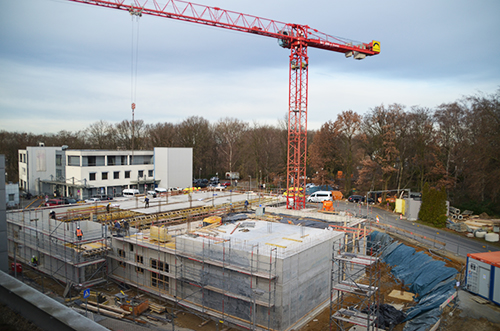

Die vierte Etage wurde fertiggestellt und die finale Gebäudehöhe erreicht. Gebäudehöhe: ca. 17 Meter!
Der Eingangsbereich ist schon erkennbar, oder?

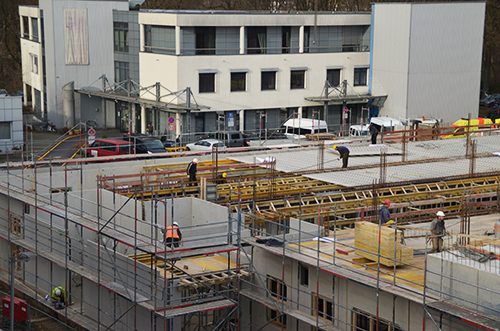

Erdgeschoss: Außenwände, Innenwände, und Decke wird installiert. Im Vordergrund ist bereits der Strahlenschutzbunker der Praxis "Borad" zu erkennen.
Grundsteinlegung

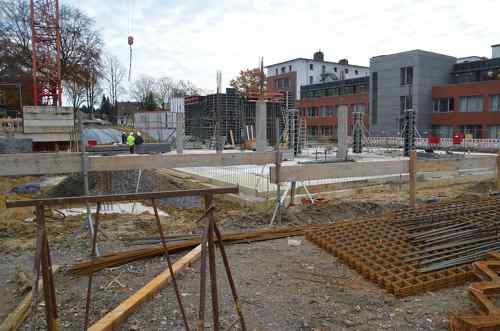

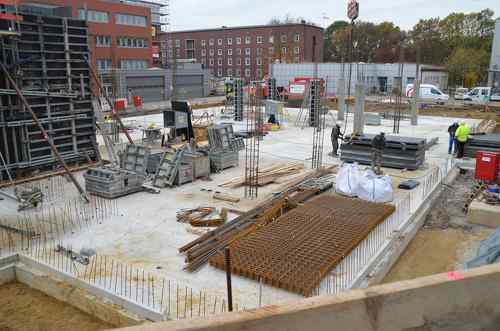

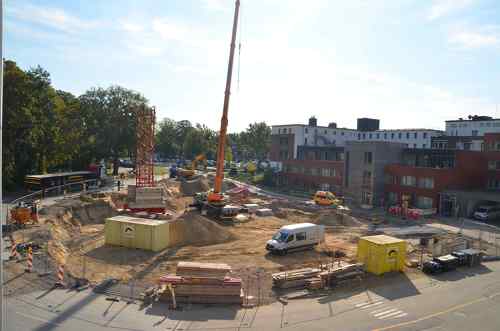

Bodenplatte wird gegossen | Spatenstich

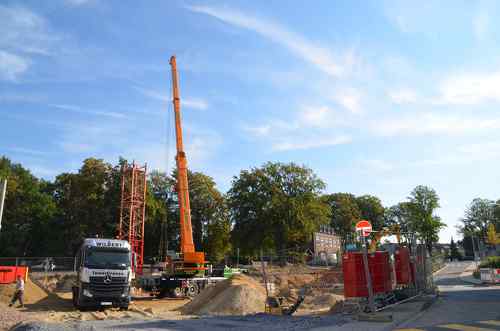

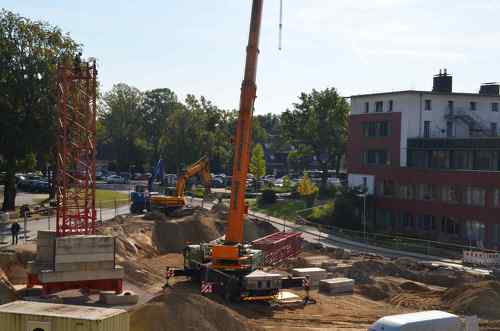

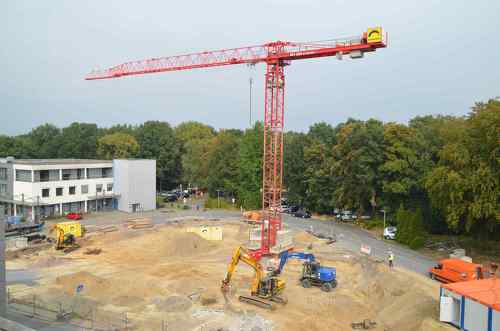

Aufbau Lastenkran

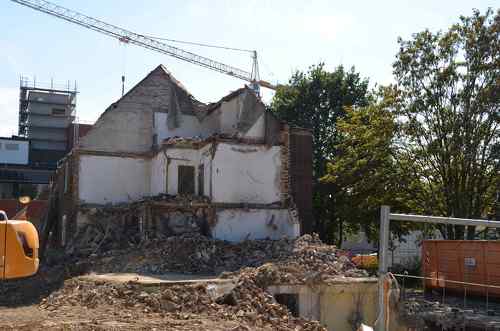

Abriss ehem. Wohnhaus | Zimmer Bereitschaftsdienst und Büros

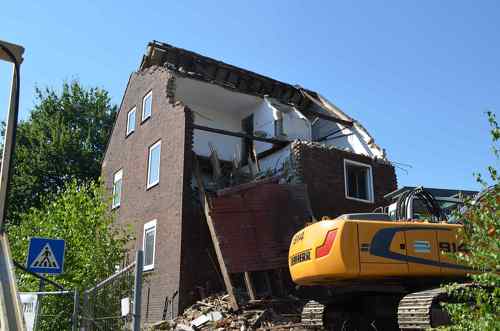

Geplantes Baufeld | Ehem. Wohnhaus steht vor dem Abriss
